Phương án đóng điện - Nhà máy thủy điện

Mình đã từng làm ở Nhà máy thủy điện Quảng Tín - Đăk Ru, vì vậy từ bây giờ mình sẽ tải lên Blog các nội dung mình đã làm để đưa Nhà máy thủy điện nhỏ vào vận hành để cho những ai quan tâm đến Nhà máy thủy điện làm hồ sơ tham khảo.

Mọi liên hệ xin gọi về: 0906048555





PHƯƠNG ÁN ĐÓNG ĐIỆN
Công trình: “Nhà máy thủy điện Quảng Tín”
Căn cứ nghị định số 209/2004/NĐ-CP ngày 16/12/2004 của Chính phủ về quản lý chất lượng công trình xây dựng;
Căn cứ tiêu chuẩn ngành TCN-26-87 về “Khối lượng và tiêu chuẩn thử nghiệm, nghiệm thu, bàn giao các thiết bị điện”;
Căn cứ quy trình điều độ HTĐ Quốc gia QTĐĐ-11-2001 ban hành kèm theo quyết định số 56/QĐ-BCN ngày 26/11/2001 của Bộ Công nghiệp;
Căn cứ quy phạm kỹ thuật vận hành nhà máy điện và lưới điện ban hành kèm theo QĐ số 199NL/KHKT ngày 17/04/1990 của Bộ Năng Lượng (nay Bộ Công Nghiệp);
Căn cứ Quyết định số 27/QĐ-ĐLĐNo-ĐD ngày 31/03/2008 của Điện lực ĐăkNông V/v ban hành “Sơ đồ đánh số thiết bị phía 22kV – Trạm biến áp 110kV ĐăkRlấp”;
Căn cứ Thông báo số 66/TB-ĐLĐNo.ĐĐ ngày 12/01/2010 của Điện lực Đăk Nông V/v “Quy định hô hiệu (nhận dạng) qua hệ thống thông tin liên lạc của  Nhà máy thủy điện Quảng Tín – huyện ĐăkRlấp – tỉnh Đăk Nông trong quá trình quản lý vận hành và điều độ Hệ Thống Điện tỉnh ĐăkNông”;
Căn cứ Quyết định số 02/QĐ-ĐLĐNo-ĐD ngày 12/01/2010 của Điện lực ĐăkNông V/v ban hành “Sơ đồ đánh số thiết bị Nhà máy thủy điện Quảng Tín (B6)”;
Căn cứ Quyết định số 03/QĐ-ĐLĐNo-ĐD ngày 12/01/2010 của Điện lực ĐăkNông V/v “Đặt tên đường dây và quy định đánh số thiết bị đường dây 22kV từ Trạm biến áp 110kV ĐăkRlấp đến Nhà máy thủy điện Quảng Tín”.
Nay Nhà máy thủy điện lập phương án đóng điện nghiệm thu công trình Nhà máy thủy điện Quảng Tín như sau:
Phần 1: PHƯƠNG ÁN ĐÓNG ĐIỆN
1.     Hạng mục đóng điện:
1.1.         Đoạn cáp ngầm từ MC476 đến Dao cách ly 400-1 thuộc ĐD471B6.
1.2.         Đoạn đường dây 22kV từ Trạm biến áp 110kV ĐăkRlấp đến Nhà máy thủy điện Quảng Tín (ký hiệu vận hành: ĐD471B6). Chiều dài: 3.495 mét, dây dẫn: 3xAC120 + 1xAC120. Trong đó:
-     Đoạn đi chung cột với đường dây 471B2 (Đoạn từ cột xuất tuyến Trạm biến áp 110kV ĐăkRlấp đến cột số 37): 2.691 mét.
-     Đoạn đi riêng từ vị trí cột số 37 mạch kép đến Cột cổng của Trạm biến áp nâng – Nhà máy thủy điện Quảng Tín: 804 mét.

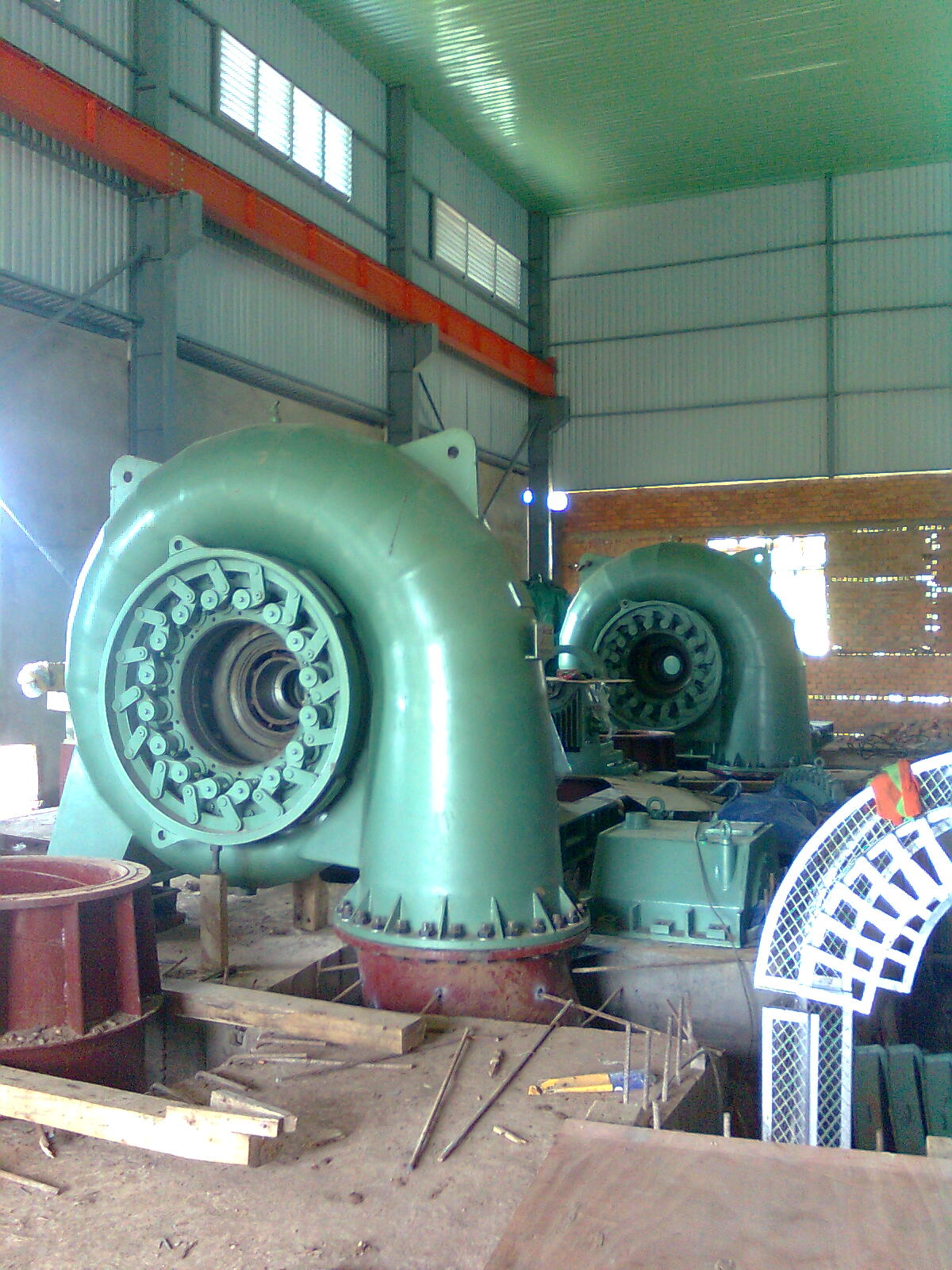

1.3.         Trạm biến áp nâng Nhà máy thủy điện Quảng Tín (B6) bao gồm: 02 máy biến áp nâng 6,3/23kV – 3.200kVA; 01 máy biến áp tự dùng 23/0,4kV – 100kVA và toàn bộ hệ thống thanh cái và các thiết bị của Trạm biến áp nâng B6.
2.     Sơ đồ nối dây và nguồn đóng điện xung kích:
2.1.         Sơ đồ nối dây: Như phụ lục kèm theo.
2.2.         Nguồn đóng điện xung kích:
-     Nguồn đóng điện xung kích cáp ngầm và đường dây ĐD471B6: Từ nguồn 22kV của thanh cái C42 - Trạm biến áp 110kV ĐăkRlấp (Sử dụng MC476 của Trạm biến áp 110kV ĐăkRlấp).
-     Nguồn đóng điện xung kích thanh cái C41B6, máy biến áp tự dùng TD41B6: Từ nguồn 22kV của thanh cái C42 - Trạm biến áp 110kV ĐăkRlấp (Sử dụng MC471B6 của Trạm biến áp nâng B6).
-     Nguồn đóng điện xung kích máy biến áp nâng T1B6: Từ nguồn 22kV của thanh cái C41B6 (Sử dụng MC431B6 của Trạm biến áp nâng B6).
-     Nguồn đóng điện xung kích máy biến áp nâng T2B6: Từ nguồn 22kV của thanh cái C41B6 (Sử dụng MC432B6 của Trạm biến áp nâng B6).
Tuy nhiên tùy theo tình hình thực tế, nguồn đóng điện nghiệm thu sẽ được xác định vào lúc đóng điện.
3.     Điều kiện thực hiện:
-     Kiểm tra đầy đủ cơ sở pháp lý, hồ sơ nghiệm thu công trình, các biên bản nghiệm thu từng phần, biên bản bàn giao hiện trường của các đơn vị thi công lắp đặt, thí nghiệm và giám sát công trình.
-     Hoàn thành nghiệm thu nguội các hạng mục công trình.
-     Thực hiện các biện pháp PCCC theo phương án được duyệt, phương án xử lý sự cố theo đúng qui trình qui phạm hiện hành.
-     Thực hiện đầy đủ các biện pháp an toàn theo đúng qui định hiện hành để đảm bảo tuyệt đối an toàn cho người và thiết bị trong quá trình đóng điện.
-     Thông báo trên phương tiện thông tin đại chúng và địa phương nơi có công trình đường dây, trạm đi qua về việc công trình chuẩn bị mang điện.
-     Đảm bảo thông tin liên lạc giữa Nhà máy thủy điện Quảng Tín, Trạm biến áp 110kV ĐăkRlấp với các cấp điều độ.
-     Hội đồng nghiệm thu đóng điện công trình “Nhà máy thủy điện Quảng Tín” khẳng định thiết bị đủ điều kiện mang điện, người và dụng cụ thi công đã rút khỏi hiện trường, quyết định cho phép đóng điện và thông báo cho A3, B45 chỉ huy thao tác đóng điện.
4.     Công tác chuẩn bị:
4.1.         Phương tiện phòng cháy, chữa cháy:
-     Theo sơ đồ phòng cháy, chữa cháy đã được phê duyệt.
-     Hệ thống cứu hỏa theo thiết kế đã được nghiệm thu đưa vào vận hành.
4.2.         Hệ thống thông tin liên lạc:
-     Trang bị tại phòng điều khiển Nhà máy và đảm bảo liên lạc thông suốt với các cấp điều độ.
4.3.         Thông báo đóng điện vận hành đường dây ĐD471B6 từ Trạm biến áp 110kV ĐăkRlấp đến Trạm biến áp nâng B6 – Nhà máy thủy điện Quảng Tín.
-     Đã thông báo theo công văn số …..../TB-N&S-NM Cho các địa phương có đường dây đi qua và nơi đặt Nhà máy thủy điện Quảng .
4.4.         Hồ sơ các thiết bị chuẩn bị đóng điện nghiệm thu:
-     Thiết bị nhất thứ, nhị thứ và đường dây đã được lắp đặt, thí nghiệm hiệu chỉnh theo đúng thiết kế phê duyệt và sẵn sàng mang điện vận hành.
-     MBA T1, T2, TD41 (B6) và hệ thống bảo vệ, hệ thống tự động điều khiển, đo lường v.v… kèm theo được lắp đặt, thí nghiệm hiệu chỉnh theo đúng thiết kế phê duyệt và sẵn sàng mang điện vận hành.
-     Hệ thống đo đếm điện năng được lắp đặt, thí nghiệm hiệu chỉnh theo đúng thiết kế phê duyệt.
-     Quy trình vận hành và xử lý các thiết bị trong nhà máy đã được soạn thảo, phê duyệt và ban hành.
-     Nhân viên vận hành nhà máy đã được đào tạo, sát hạch và công nhận chức danh.
-     Đã bố trí, chuẩn bị nhân lực, dụng cụ và thiết bị để sẵn sàng xử lý sự cố trong quá trình đóng điện nghiệm thu.
5.     Phương thức bảo vệ khi đóng điện:
-     Bảo vệ khi đóng điện đoạn cáp ngầm và đường dây 22kV: 50/51, 50/51N cắt máy cắt 476 - ĐăkRlấp.
-     Bảo vệ khi đóng điện C41B6 và TD41B6: 50/51, 50/51N cắt máy cắt 471B6.
-     Bảo vệ khi đóng điện MBA T1 và T2 (B6): bảo vệ nội bộ MBA gồm bảo vệ so lệch, hơi cắt các máy cắt 431, 432, 471(B6).
-     Chỉnh định bảo vệ rơle xuất tuyến 476 - ĐăkRlấp, tại Nhà máy thủy điện Quảng Tín về trị số đóng điện xung kích.
6.     Trình tự khi đóng điện:
Trình tự đóng điện đường dây 22kV, trạm nâng và Nhà máy thủy điện Quảng Tín: Được tiến hành theo phiếu thao tác và lệnh chỉ huy điều độ B45.
6.1.         Đóng điện nghiệm thu đoạn cáp ngầm từ MC476-ĐăkRlấp đến DCL400-1 (ĐD471B6); đường dây ĐD471B6: Dùng MC476-ĐăkRlấp.
6.2.         Đóng điện nghiệm thu thanh cái C41B6 và máy biến áp tự dùng TD41-B6: Dùng MC471B6.
6.3.         Đóng điện nghiệm thu máy biến áp nâng T1B6 – 6,3/23kV – 3.200kVA: Dùng MC431B6.
6.4.         Đóng điện nghiệm thu máy biến áp nâng T2B6 – 6,3/23kV – 3.200kVA: Dùng MC432B6.
-     Sau khi đóng điện nghiệm thu tốt, chỉnh định bảo vệ rơ le về giá trị vận hành bình thường.
Phần 2: PHÂN CÔNG THỰC HIỆN
1.       Hội đồng nghiệm thu đóng điện thực hiện phương án đóng điện công trình theo đúng quy trình quy phạm hiện hành, đảm bảo tuyệt đối an toàn cho người và thiết bị.
2.       Trung tâm điều độ Hệ thống điện miền trung (A3) lập phiếu chỉnh định bảo vệ rơle MC432-ĐăkRlấp.
3.       Điều độ Điện lực Đăk Nông (B45) lập phiếu chỉnh định bảo vệ rơle MC476-ĐăkRlấp; MC471, MC431, MC432 (B6) và chỉ huy đóng điện.
4.       Chỉnh định, cài đặt thông số bảo vệ rơle tại MC432, MC476 (ĐăkRlấp) và thao tác tại Trạm biến áp 110kV ĐăkRlấp do Chi nhánh điện cao thế Đăk Nông – Xí nghiệp điện cao thế miền trung thực hiện.
5.       Chỉnh định, cài đặt thông số bảo vệ rơle tại MC471, MC431, MC432 (B6) do đơn vị thí nghiệm Nhà máy thực hiện.
6.       Thực hiện thao tác khác để đóng điện nghiệm thu do Nhà máy thủy điện Quảng Tín trực thuộc Công ty ........ thực hiện.
Trên đây là toàn bộ phương án đóng điện công trình “Nhà máy thủy điện Quảng Tín” do Công ty ......... lập. Chúng tôi kính đề nghị các Quý đơn vị xem xét và cho ý kiến để cho phương án có cơ sở thực hiện.

Nơi nhận:                                                                                     GIÁM ĐỐC
- Công ty điện lực 3;
- Điện lực Đăk Nông;
- Xí nghiệp điện cao thế Miền trung;
- Chi nhánh điện cao thế Đăk Nông;
- Trung tâm điều độ HTĐ miền trung (A3);
- Lưu NM.
